Lavori di ristrutturazione completa della centrale elettrica di Robbia

Rimessa a nuovo completa per la centrale idroelettrica di Robbia

22 agosto 2024
Tecnologia e impianti
Il rinnovo generale della centrale idroelettrica di Robbia è stato completato con successo dopo quattro anni di lavori. Grazie agli interventi di ammodernamento, la produzione annua di energia elettrica della centrale è stata aumentata di circa il dieci per cento, raggiungendo circa 120 GWh.

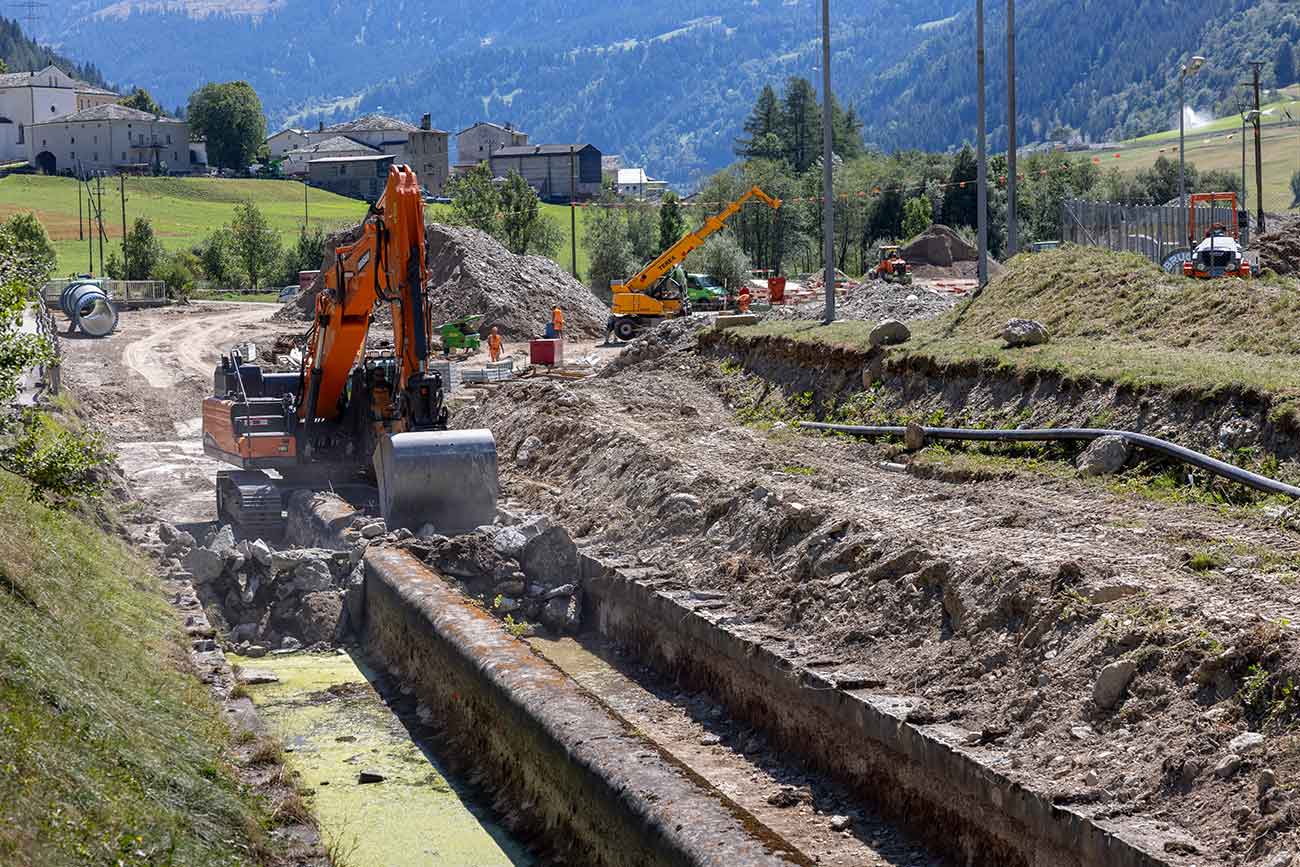

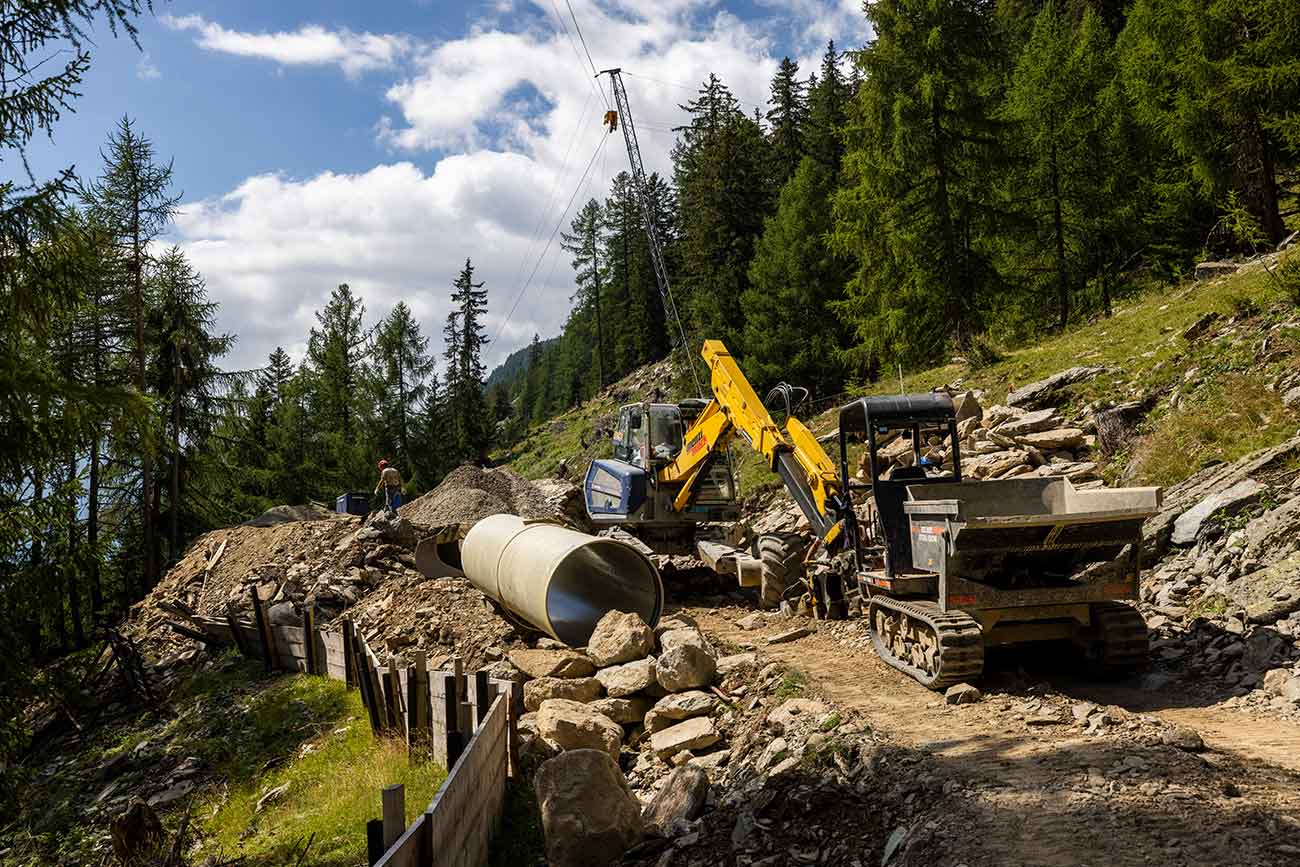

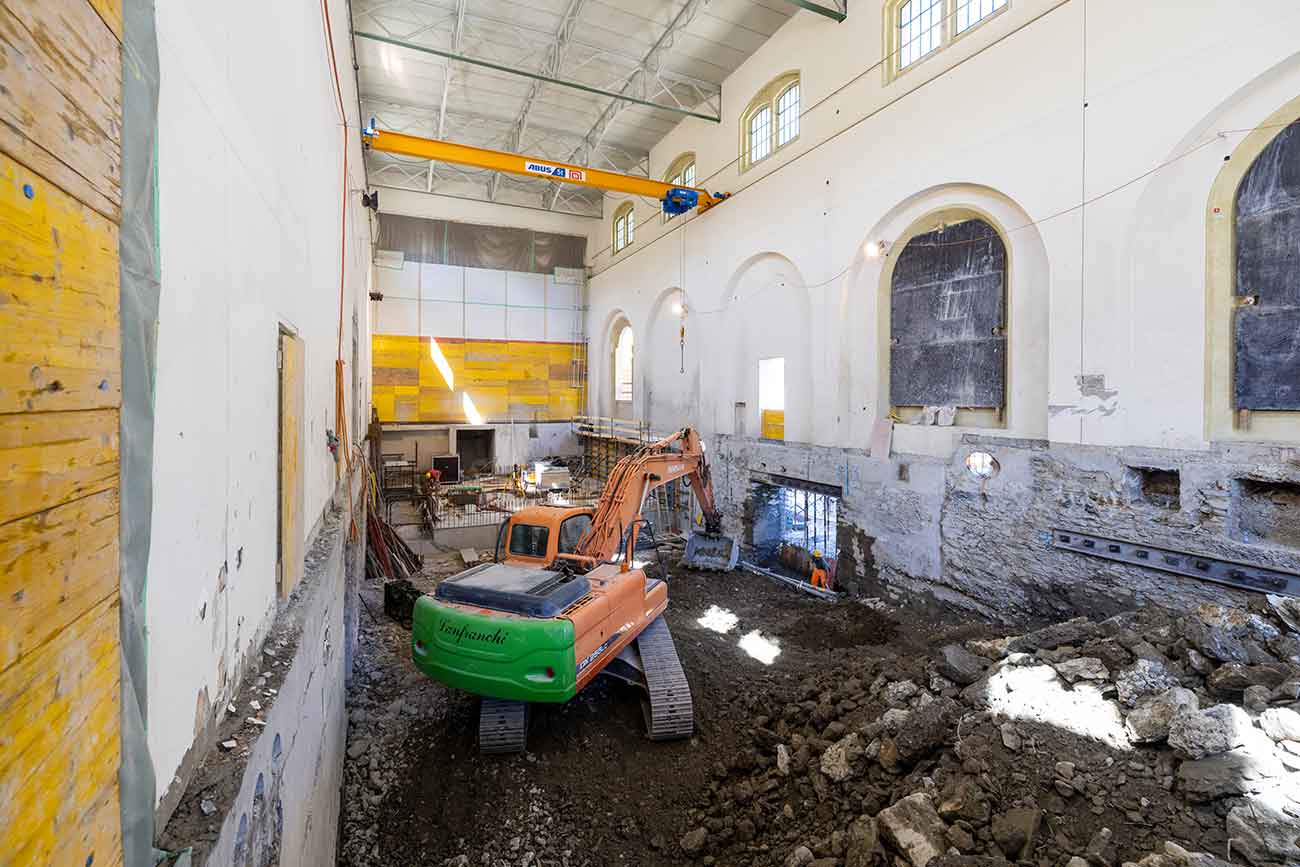

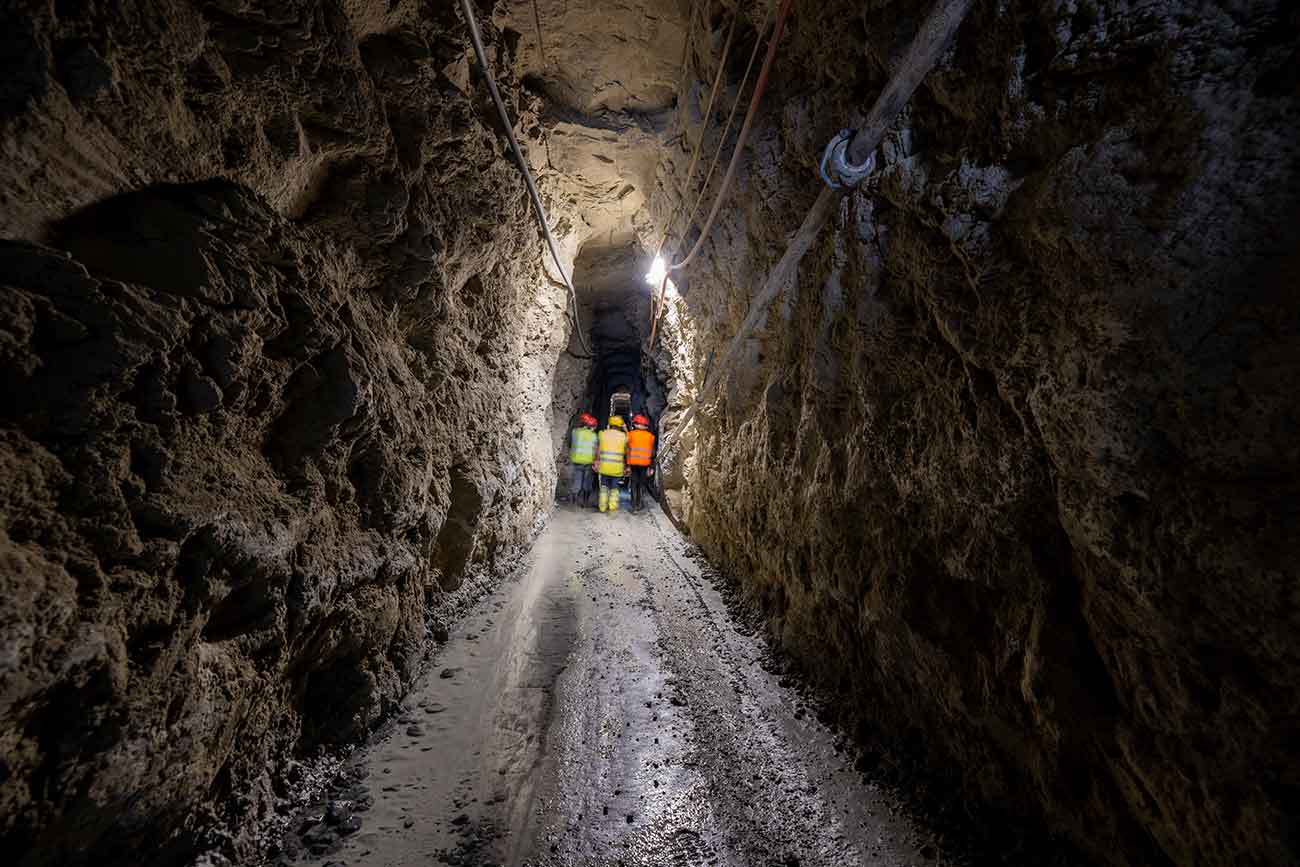

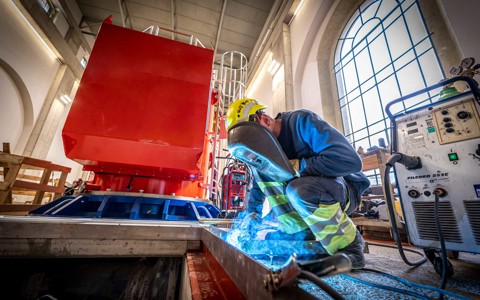

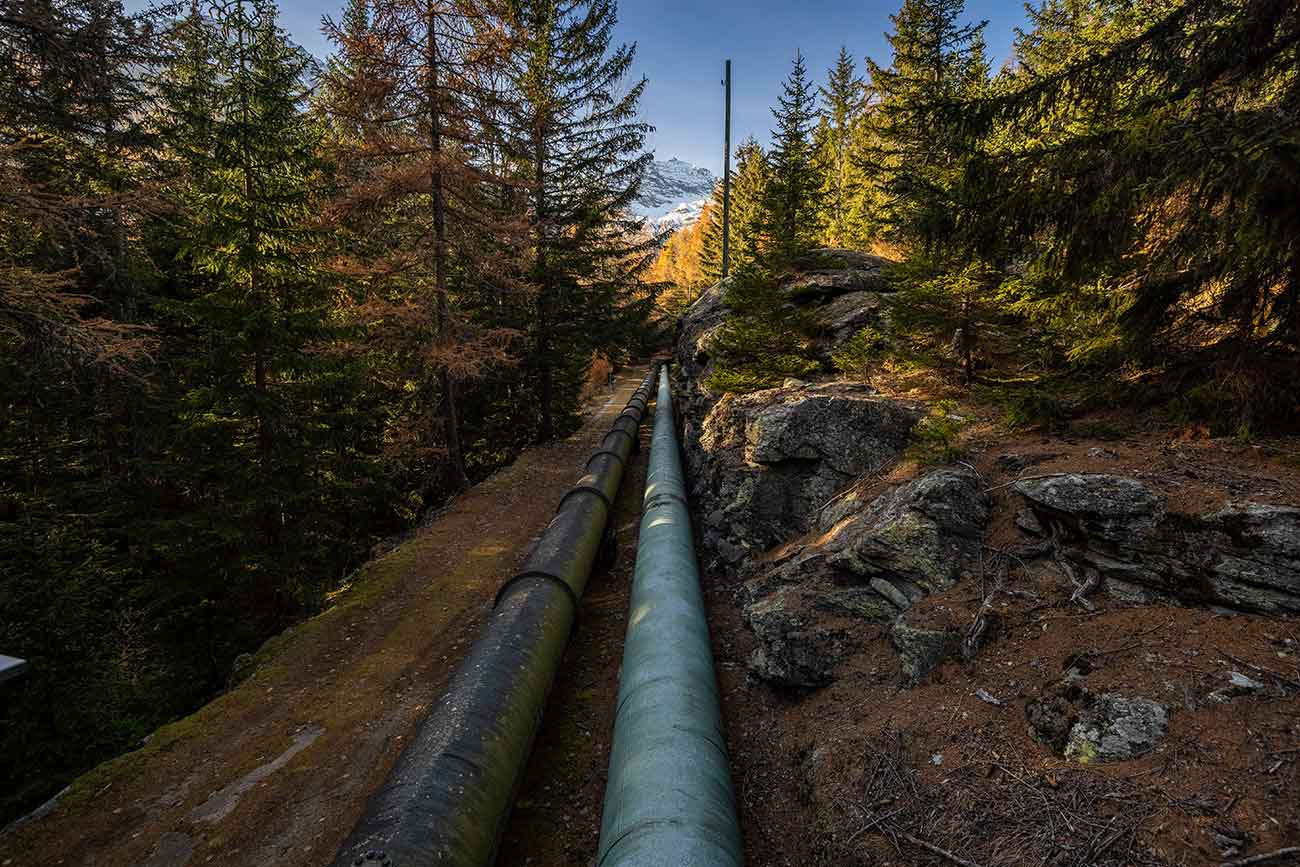

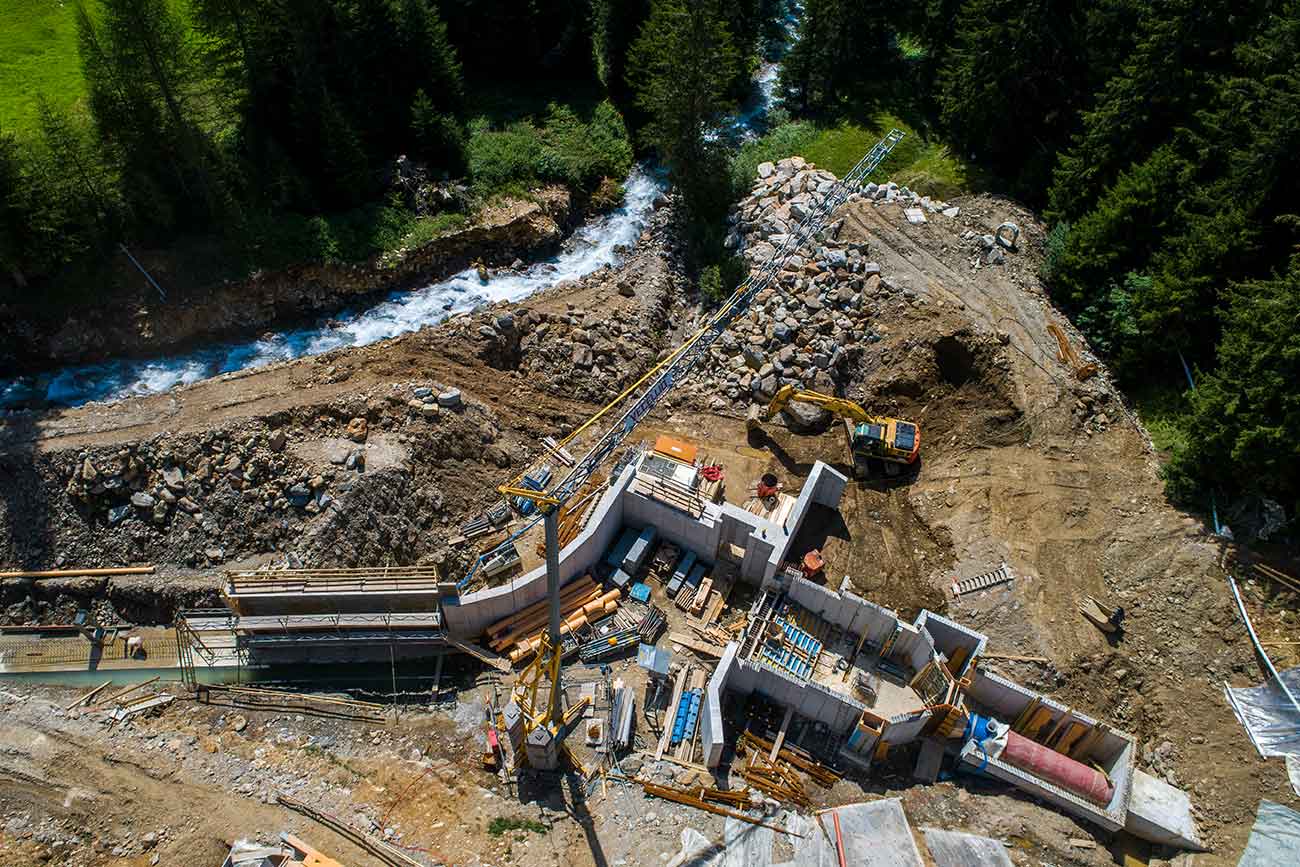

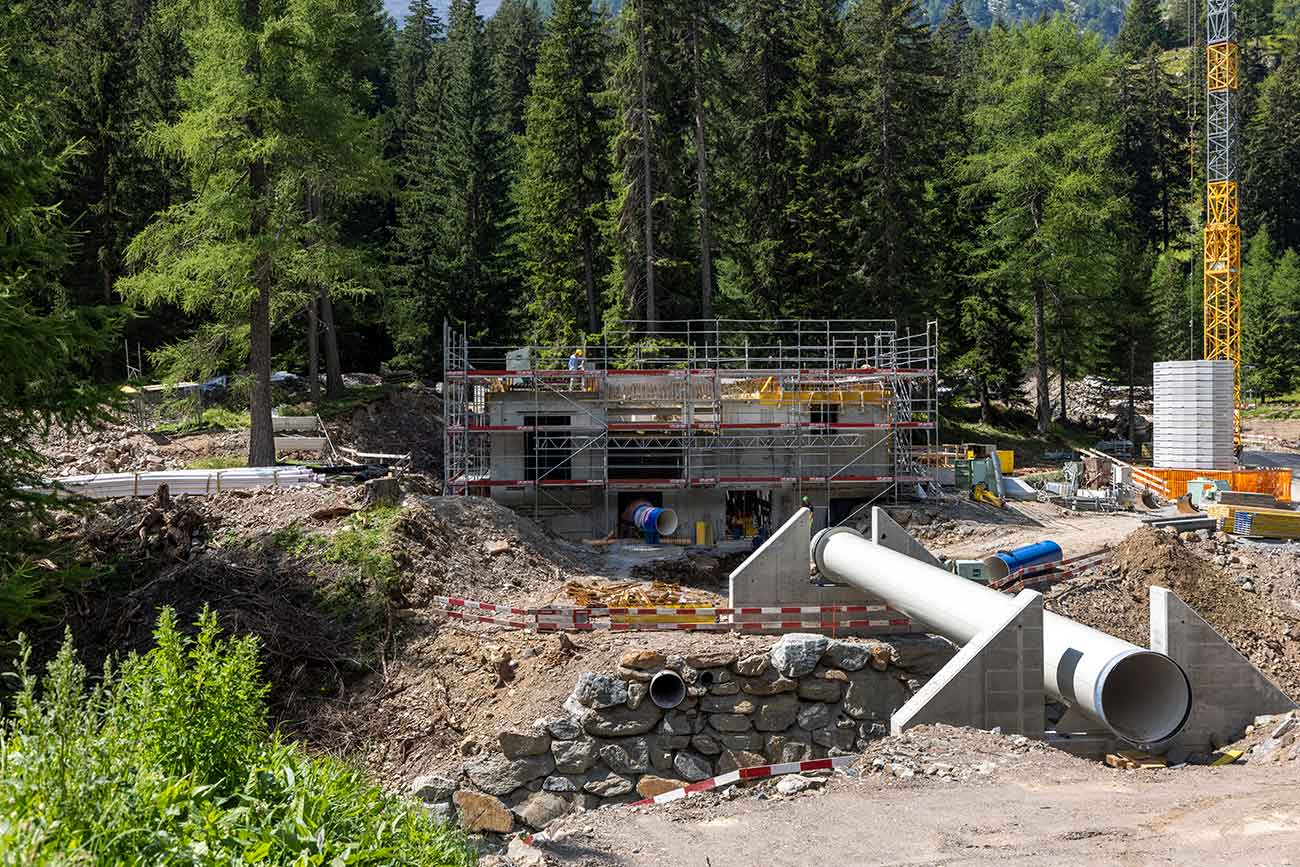

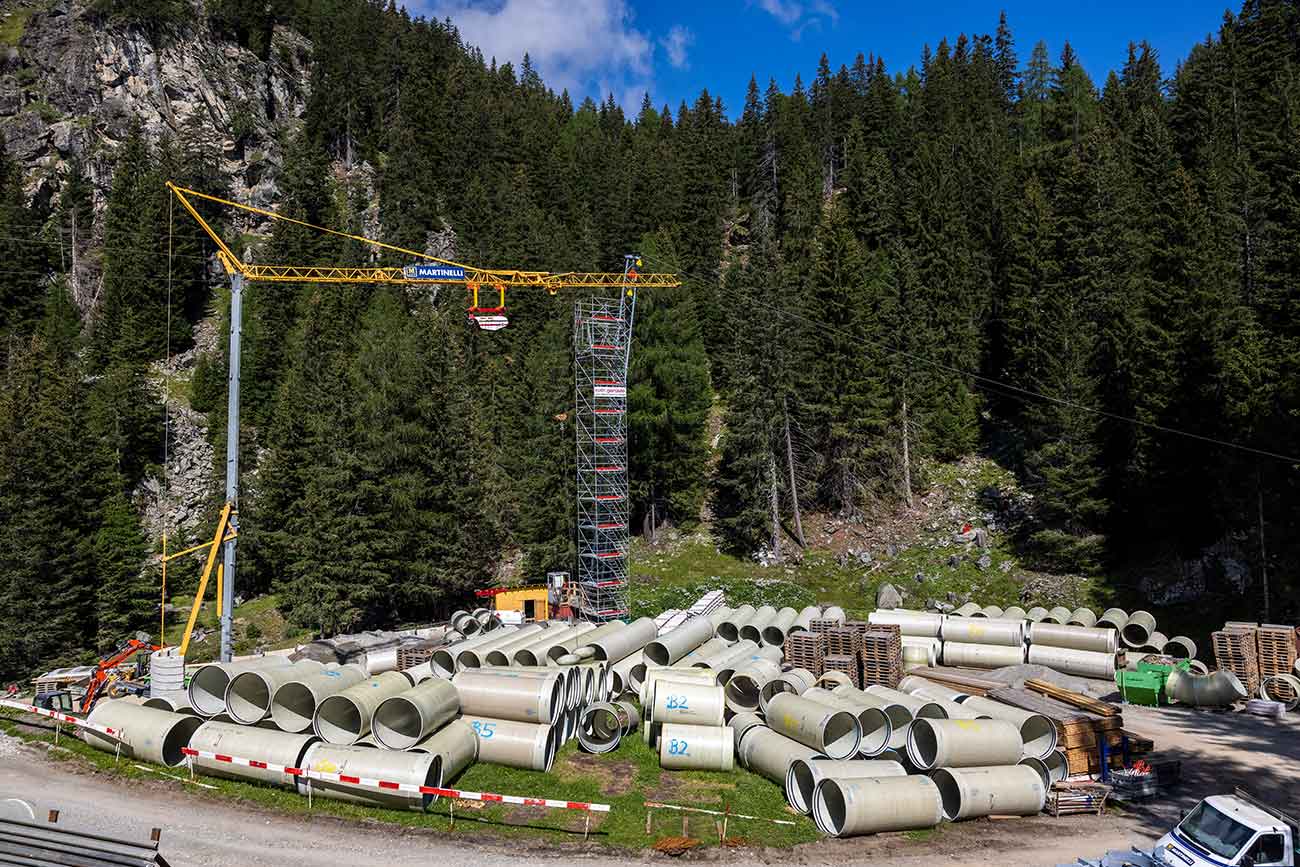

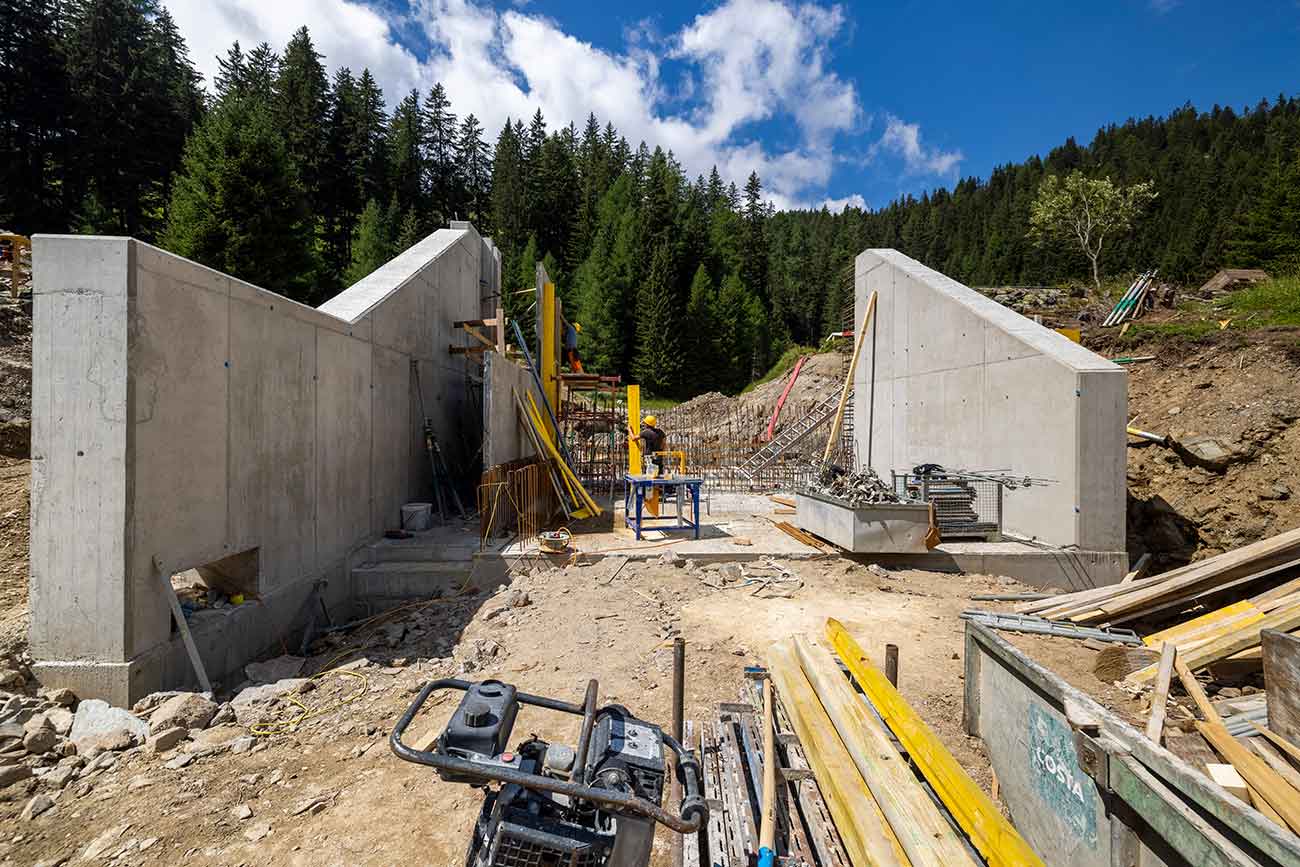

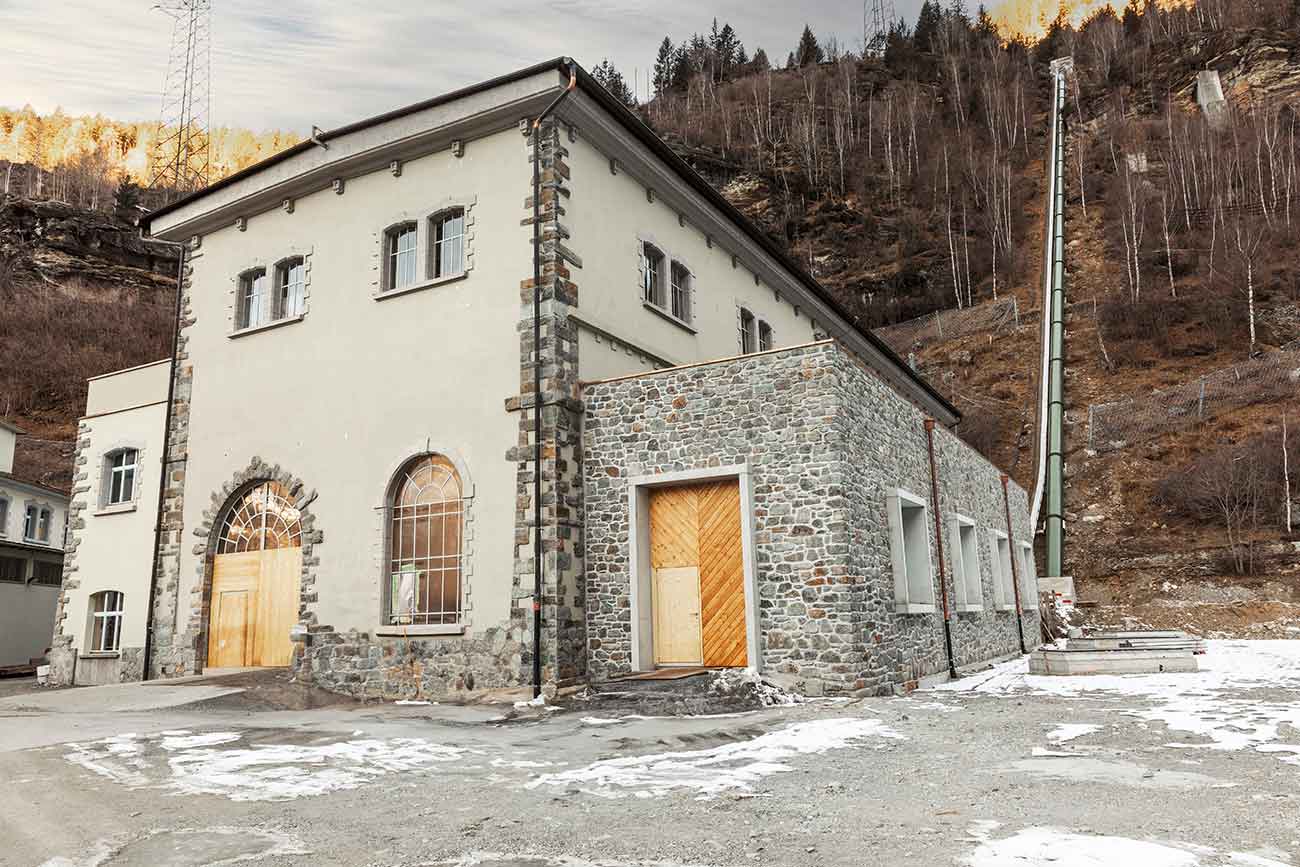

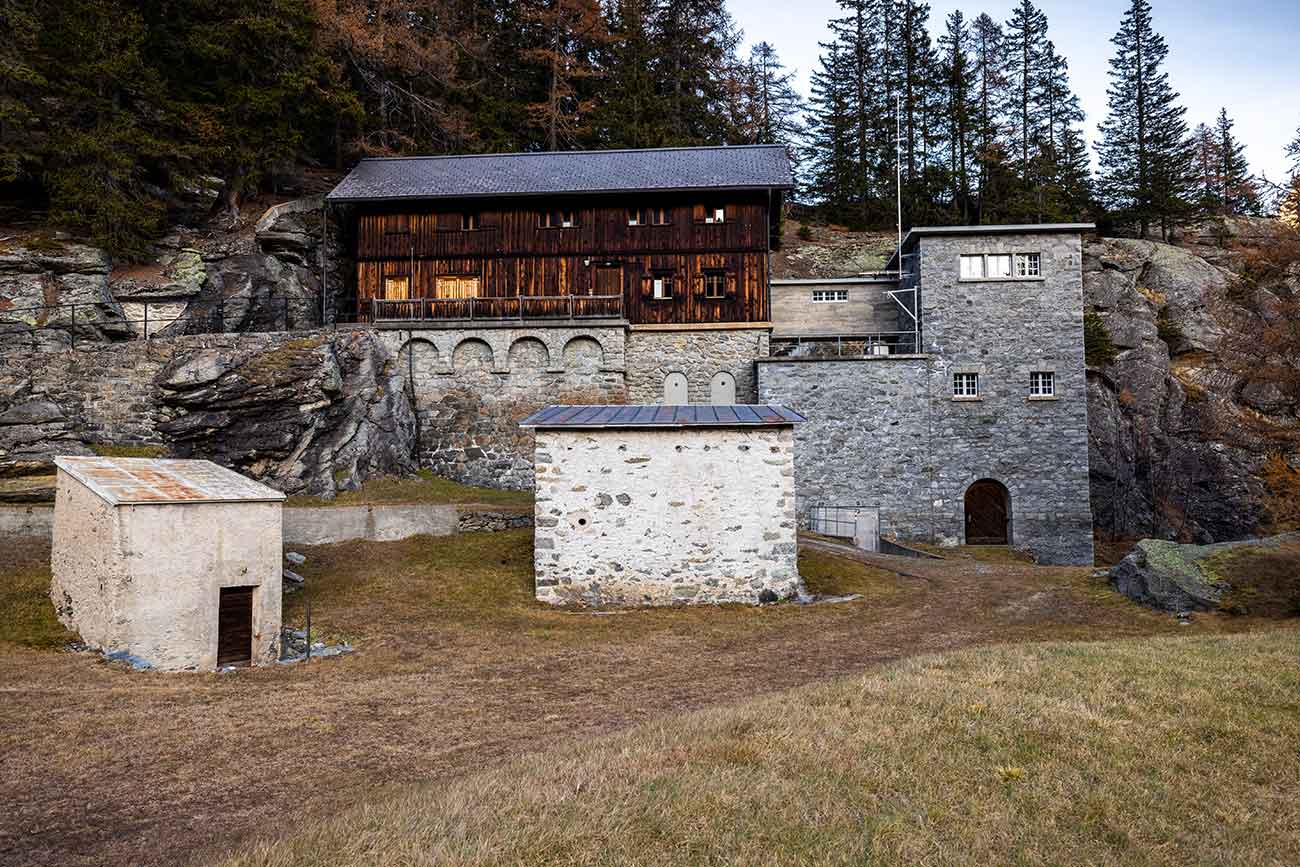

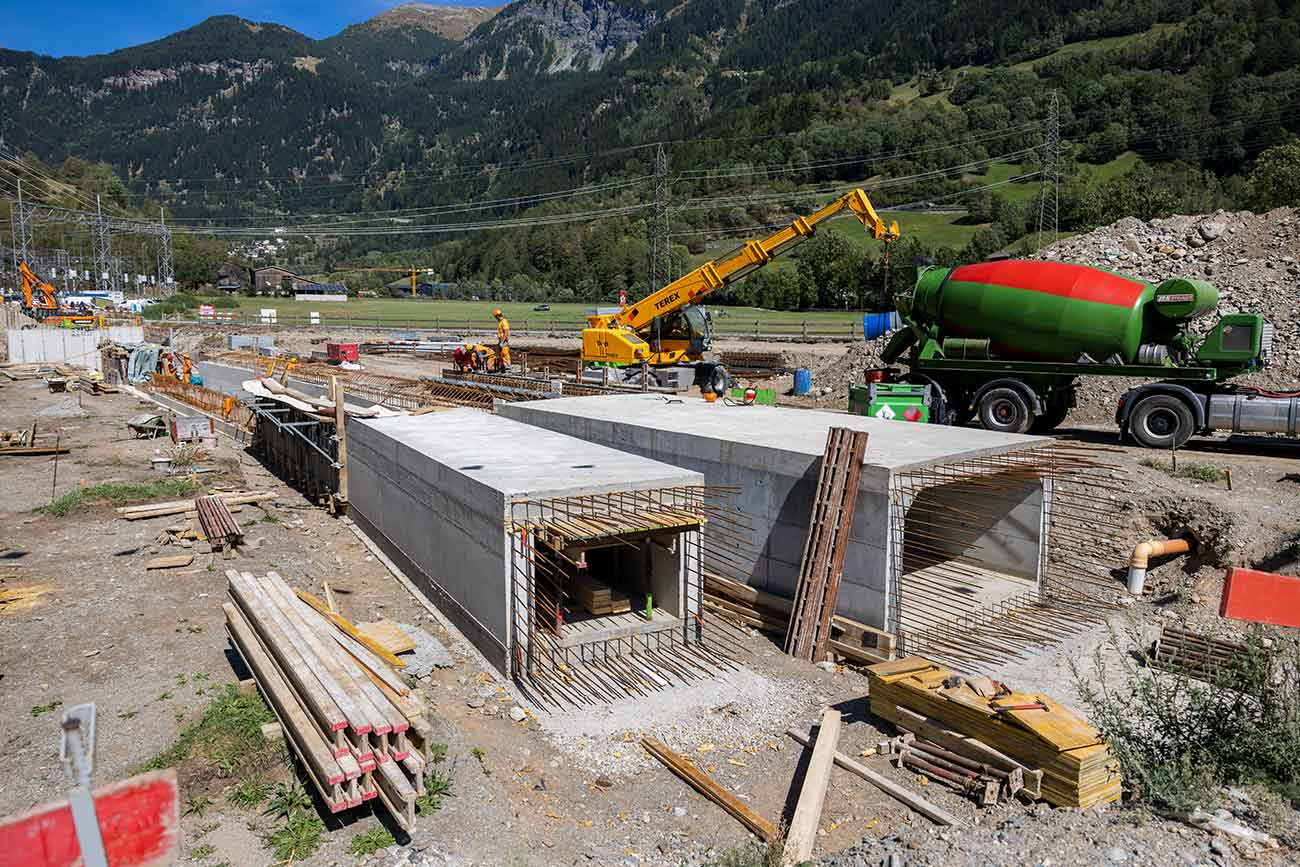

La centrale idroelettrica di Robbia è stata completamente rinnovata tra il 2020 e il 2024, dalla presa d’acqua fino ai canali di deflusso. Si tratta del più grande investimento in misure di ristrutturazione nella storia di Repower. L’energia idroelettrica è la più importante fonte di energia rinnovabile in Svizzera. Al giorno d’oggi è sempre più difficile attuare una politica di espansione significativa dello sfruttamento della forza idrica. Ciò rende ancora più importante la conservazione degli impianti idroelettrici esistenti.

Plus ecologico

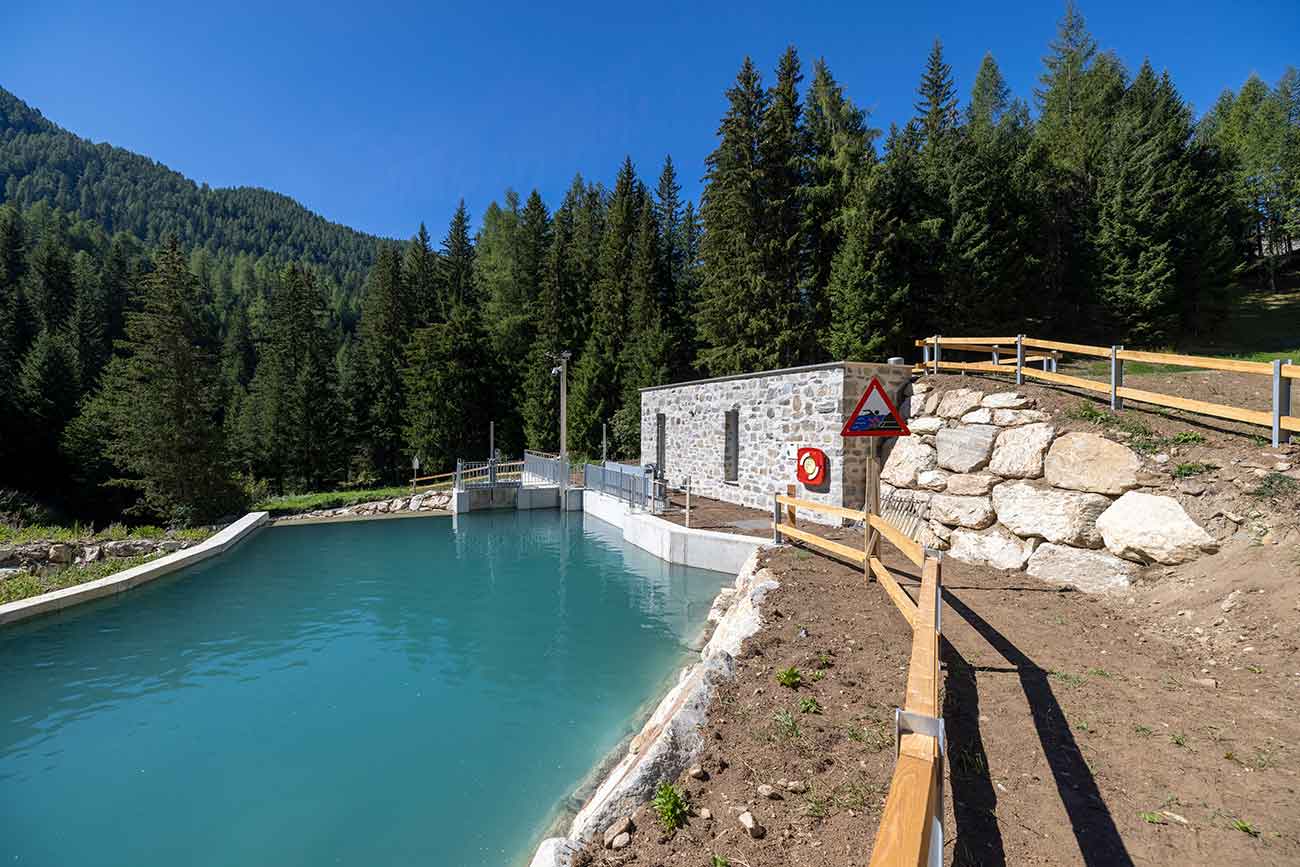

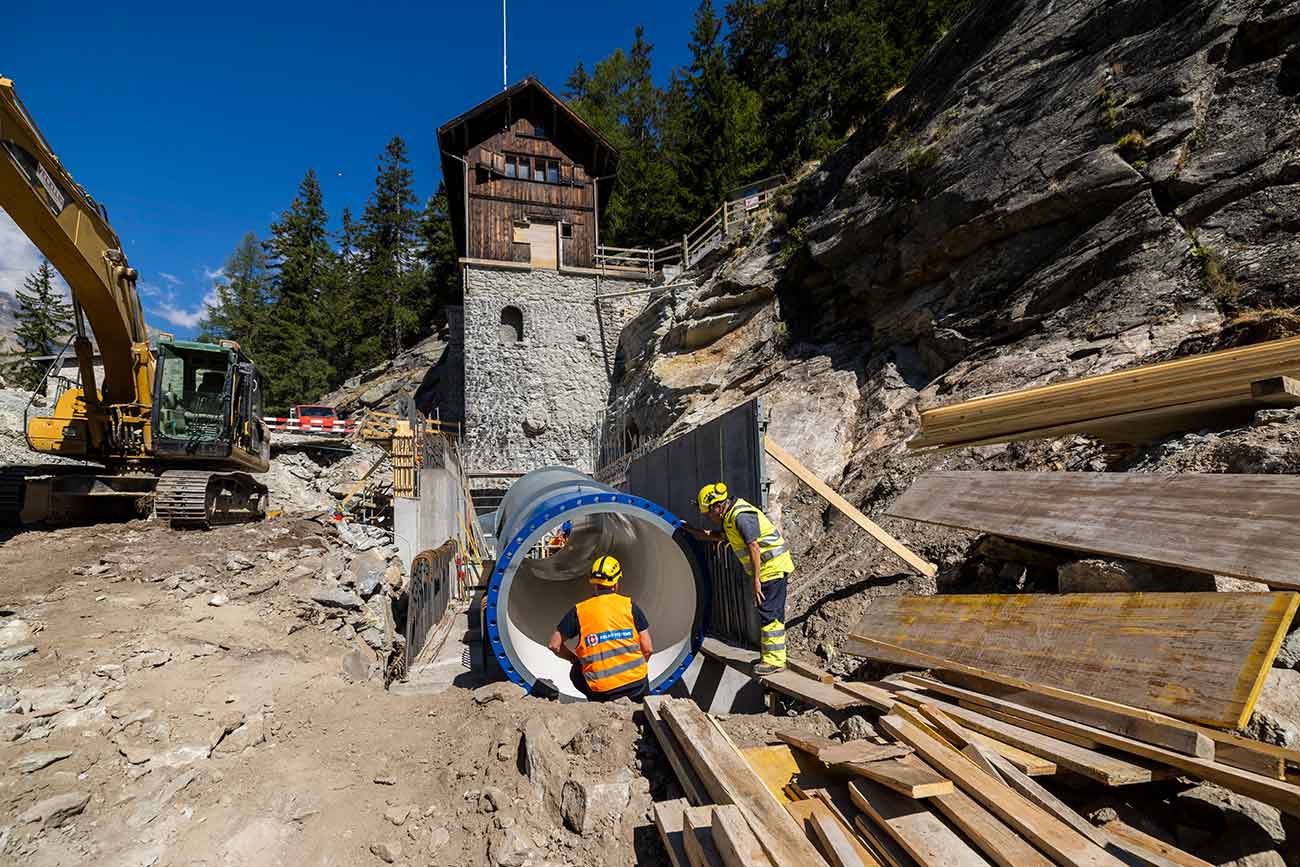

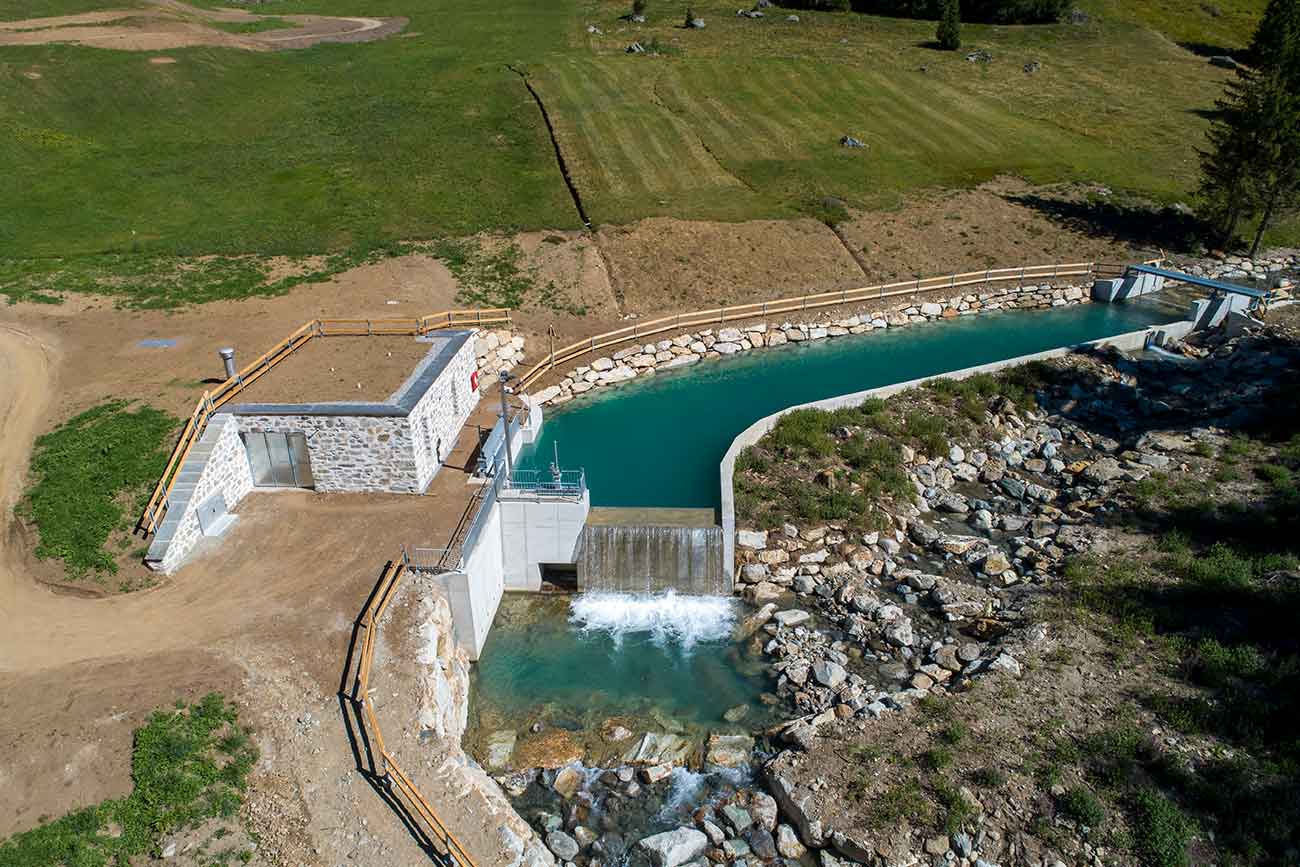

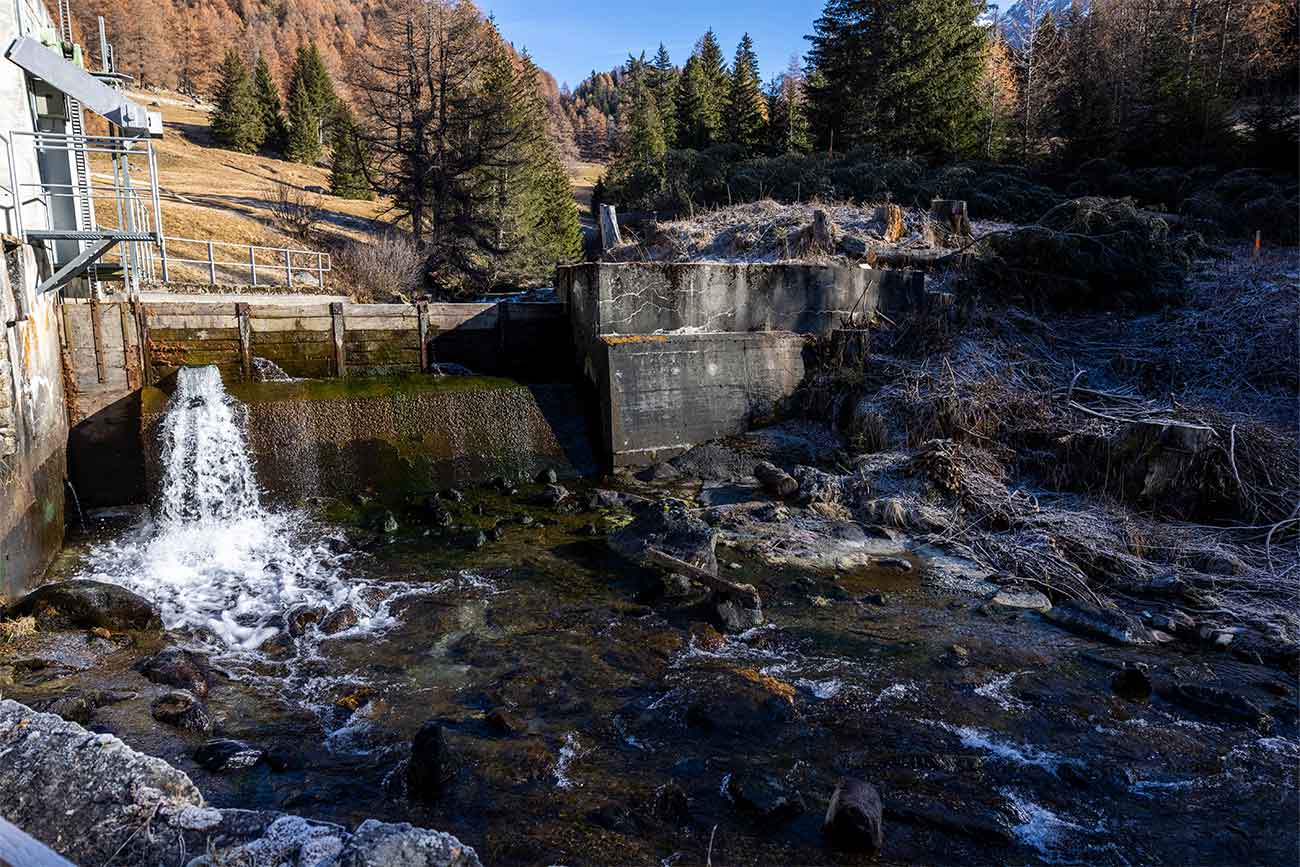

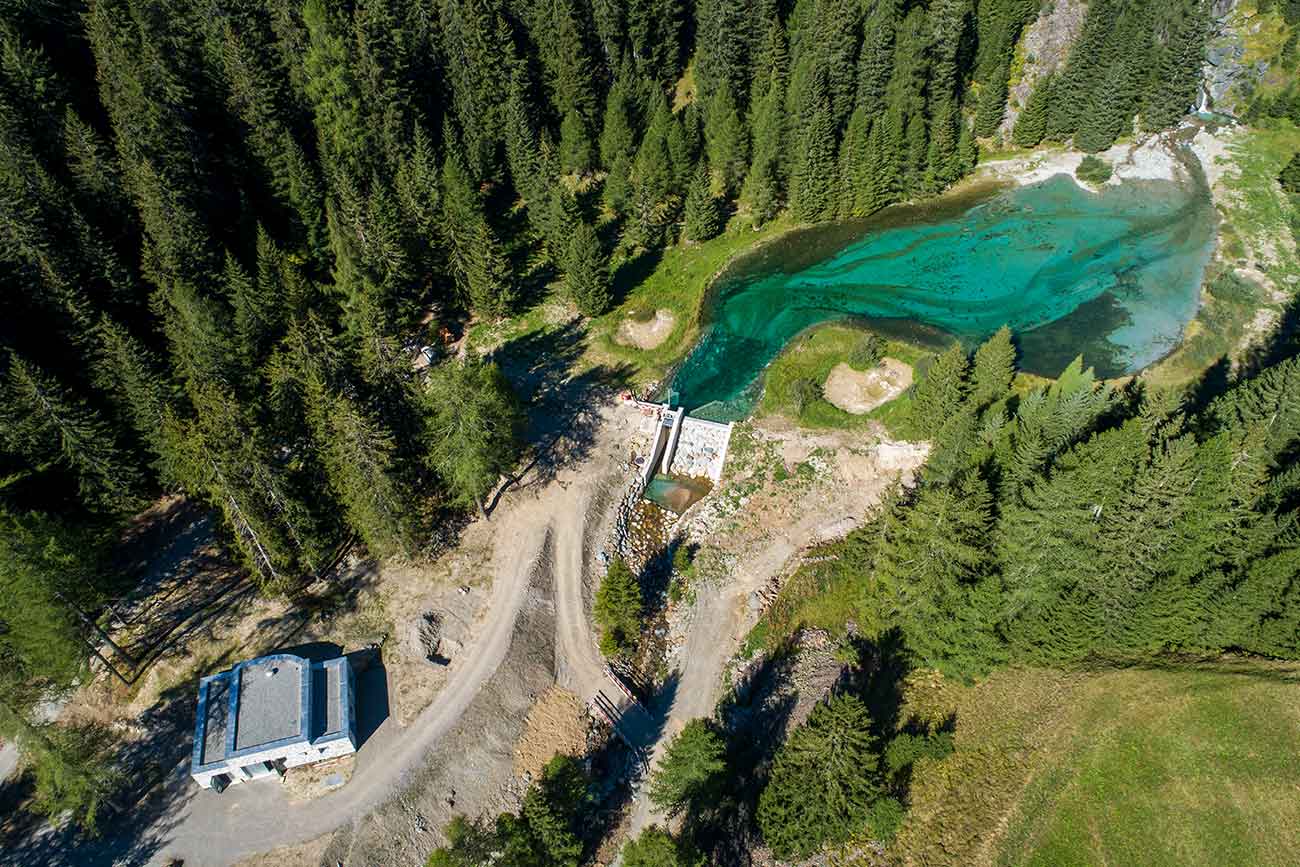

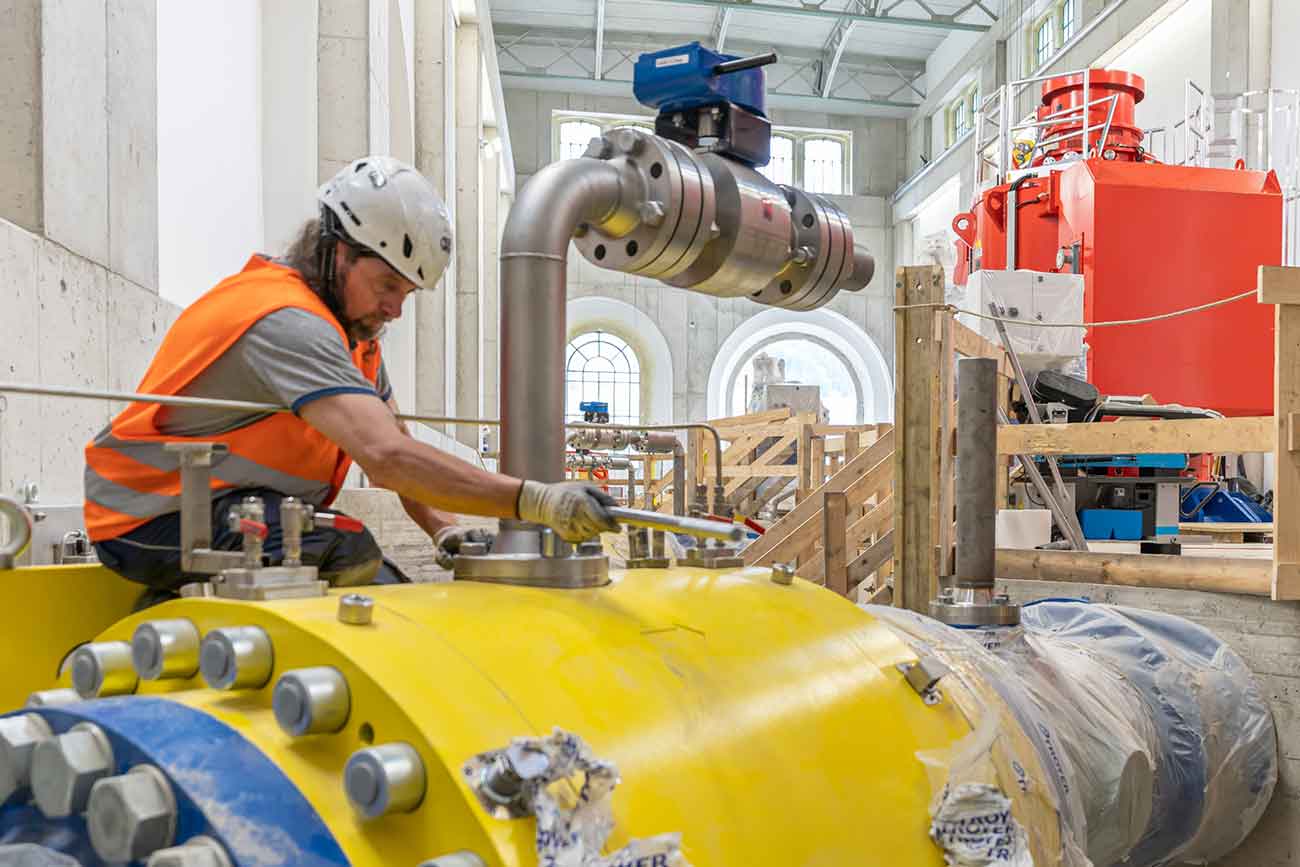

La centrale idroelettrica di Robbia è tornata a funzionare a pieno regime dall’inizio di giugno 2024. In alcuni momenti, nei vari cantieri hanno lavorato fino a 100 persone contemporaneamente. Durante l’intero progetto non si è verificato nemmeno un incidente grave. Nell’ambito del rinnovo generale sono stati apportati anche dei miglioramenti sul piano ambientale. Ad esempio, sono state realizzate le prese d’acqua Salva e Braita, non invasive e ben inserite nel contesto paesaggistico. Inoltre, a Salva è stata costruita una scala per pesci, che garantisce ora il passaggio dei pesci nella Val da Camp. A questo si aggiungono diverse misure ecologiche sostitutive con l’obiettivo di rivitalizzare i corsi d’acqua della Valposchiavo.

Cifre e fatti

Potenza installata / Produzione annua:

34.5 MW / 120 GWh (+10%)

Salto geodetico:

613 metri

Prima messa in esercizio:

1910

Turbine:

3 turbine Pelton ad asse verticale

Rinnovo generale:

dal 2020 al 2024

Investimento complessivo:

115 milioni di franchi (di cui 50 milioni sotto forma di contratti a imprese regionali)

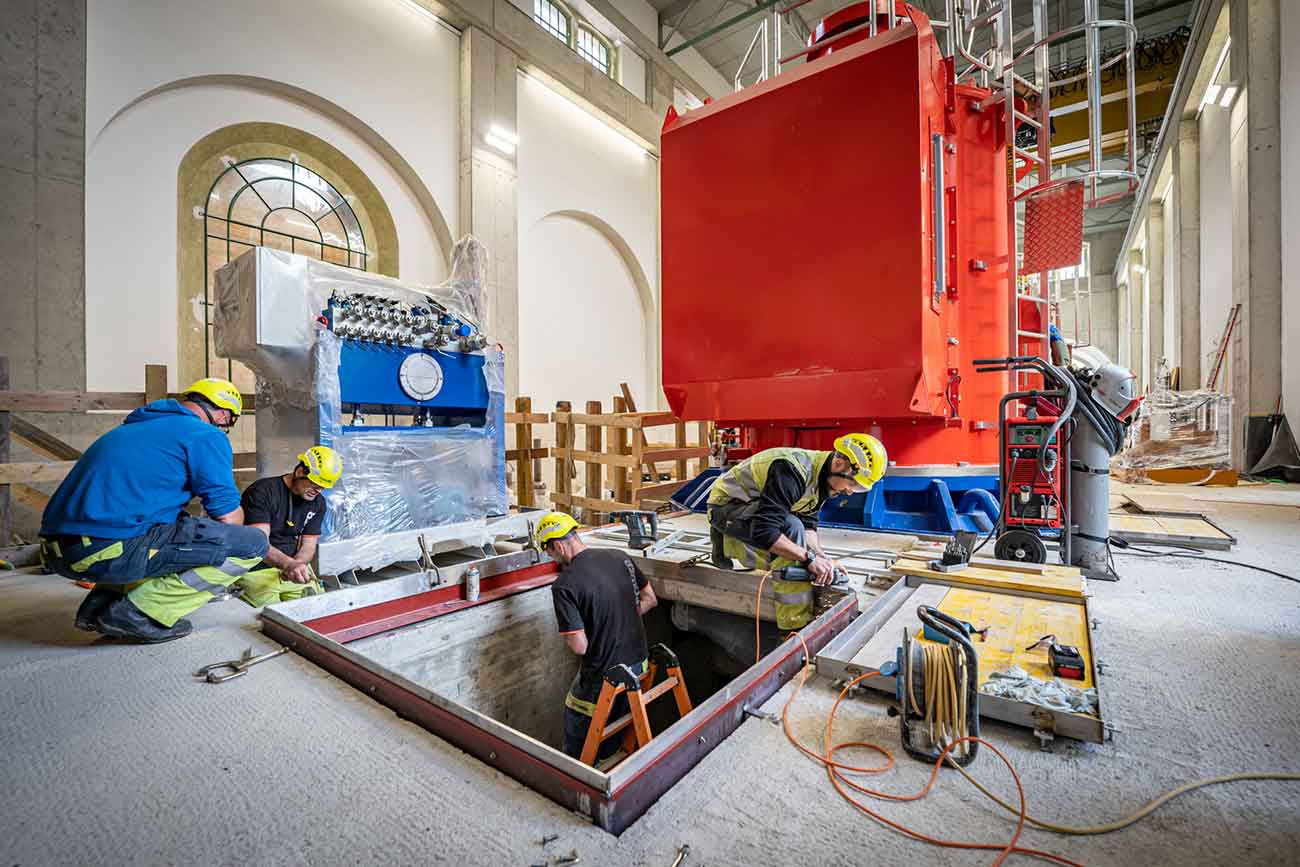

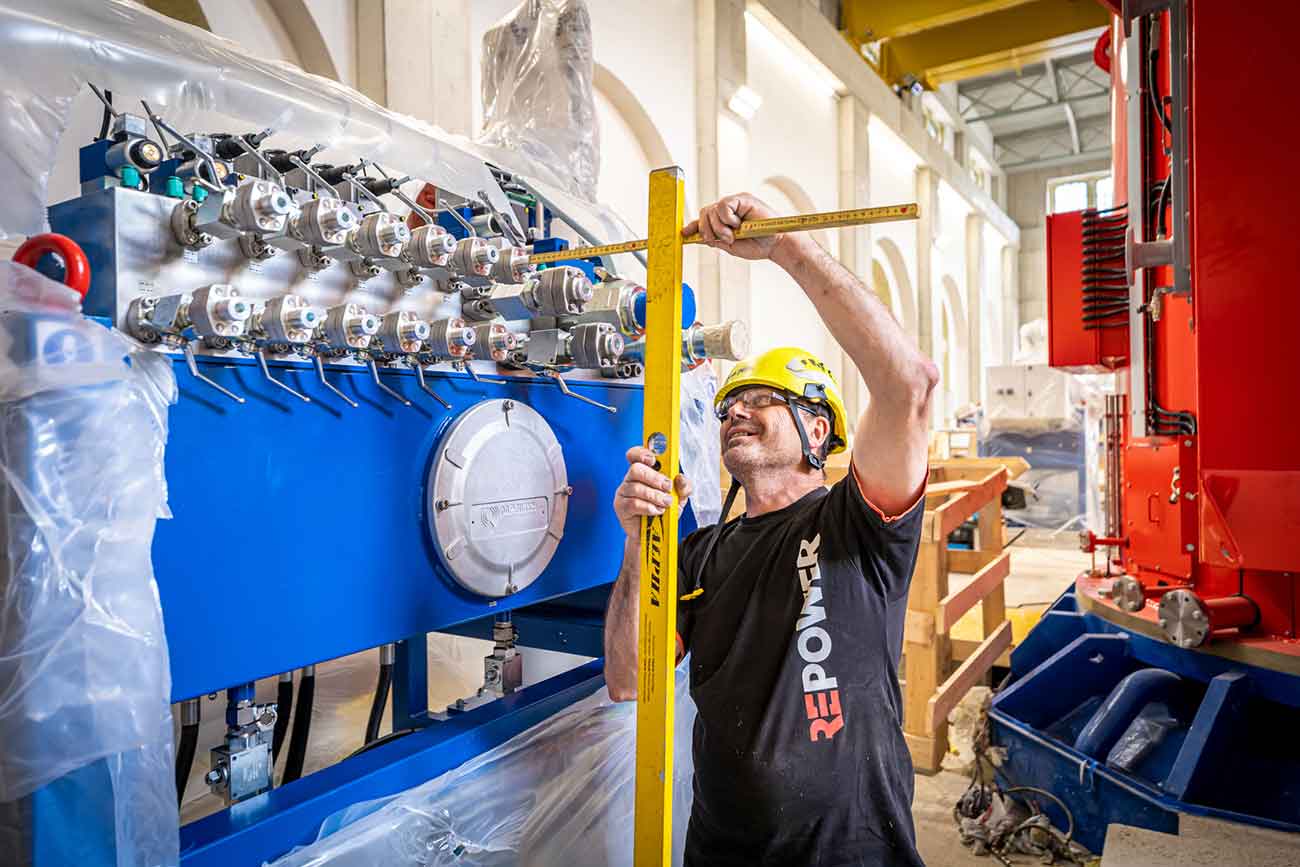

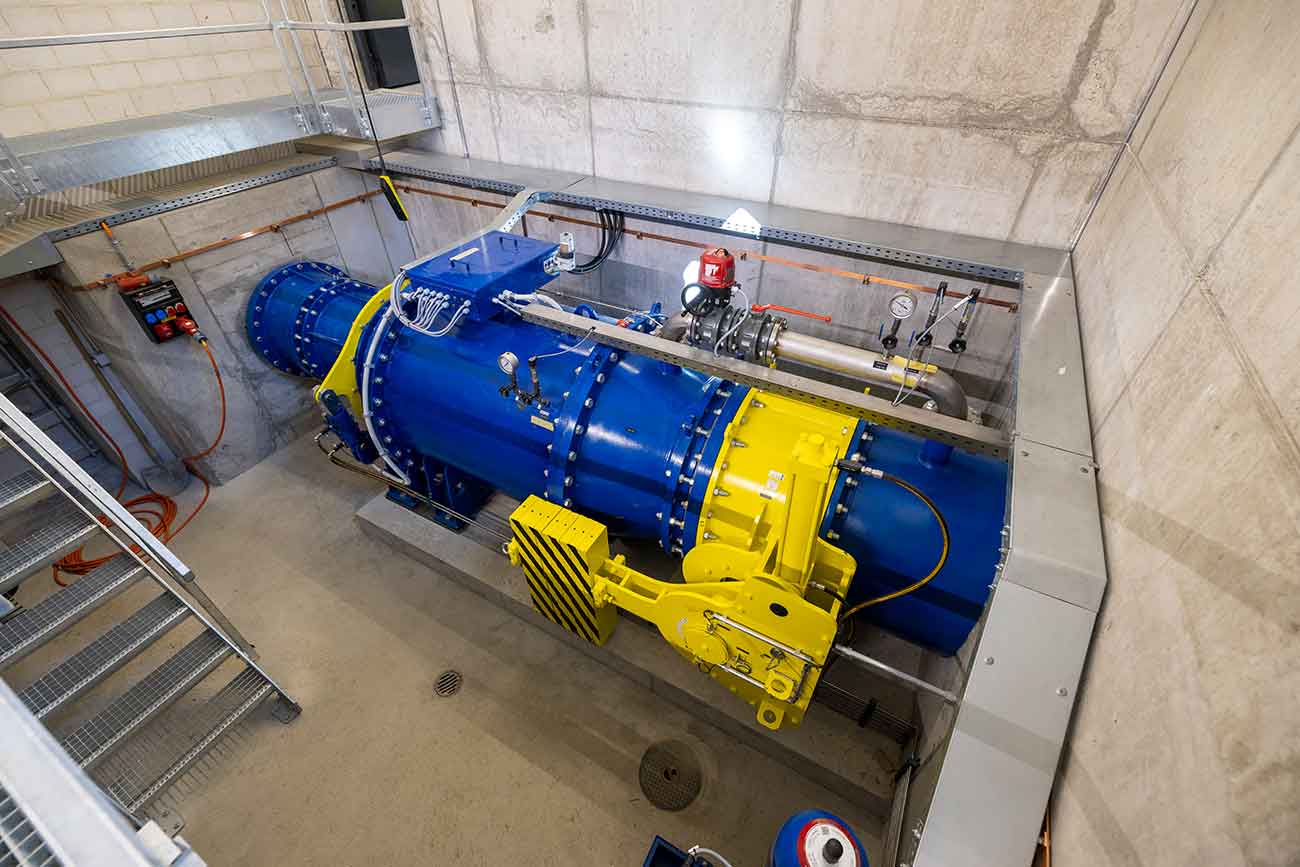

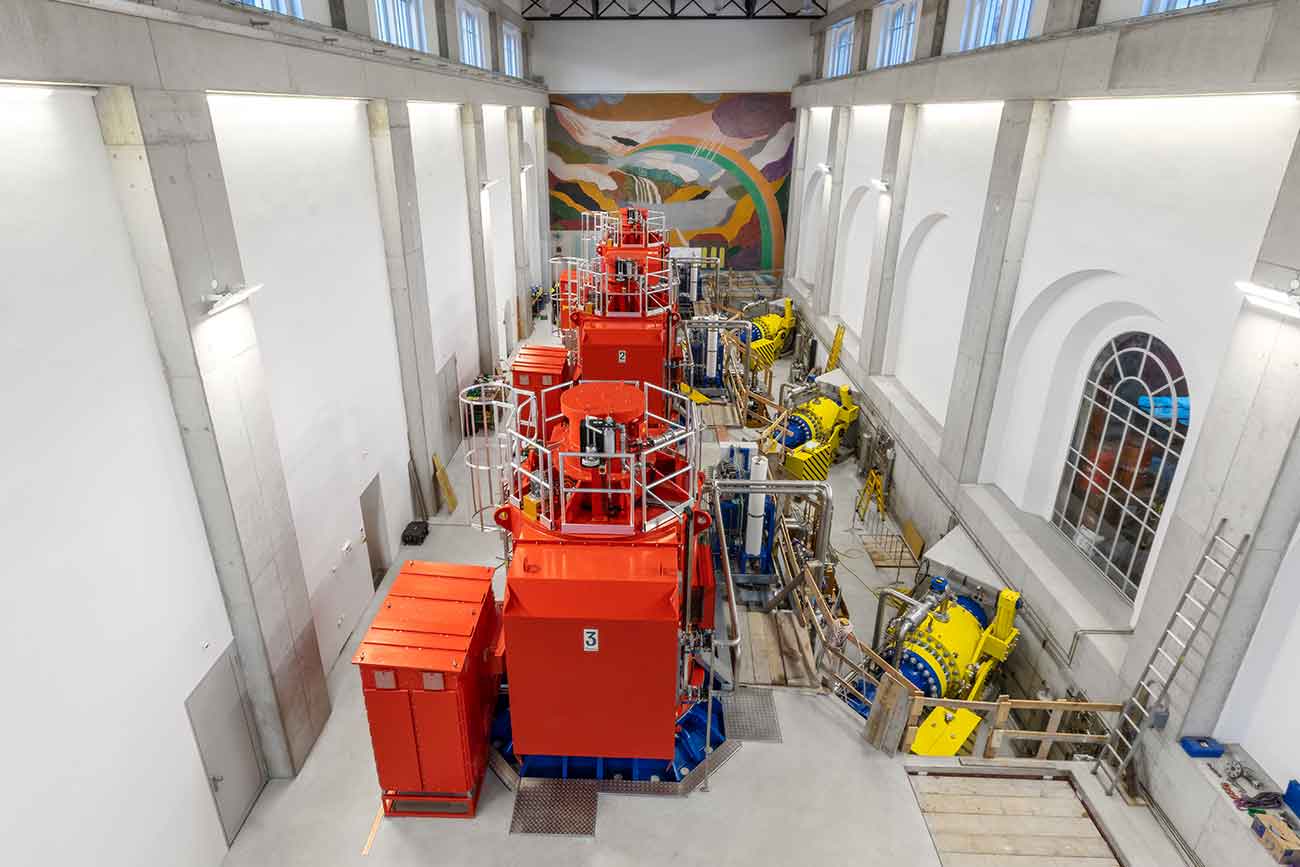

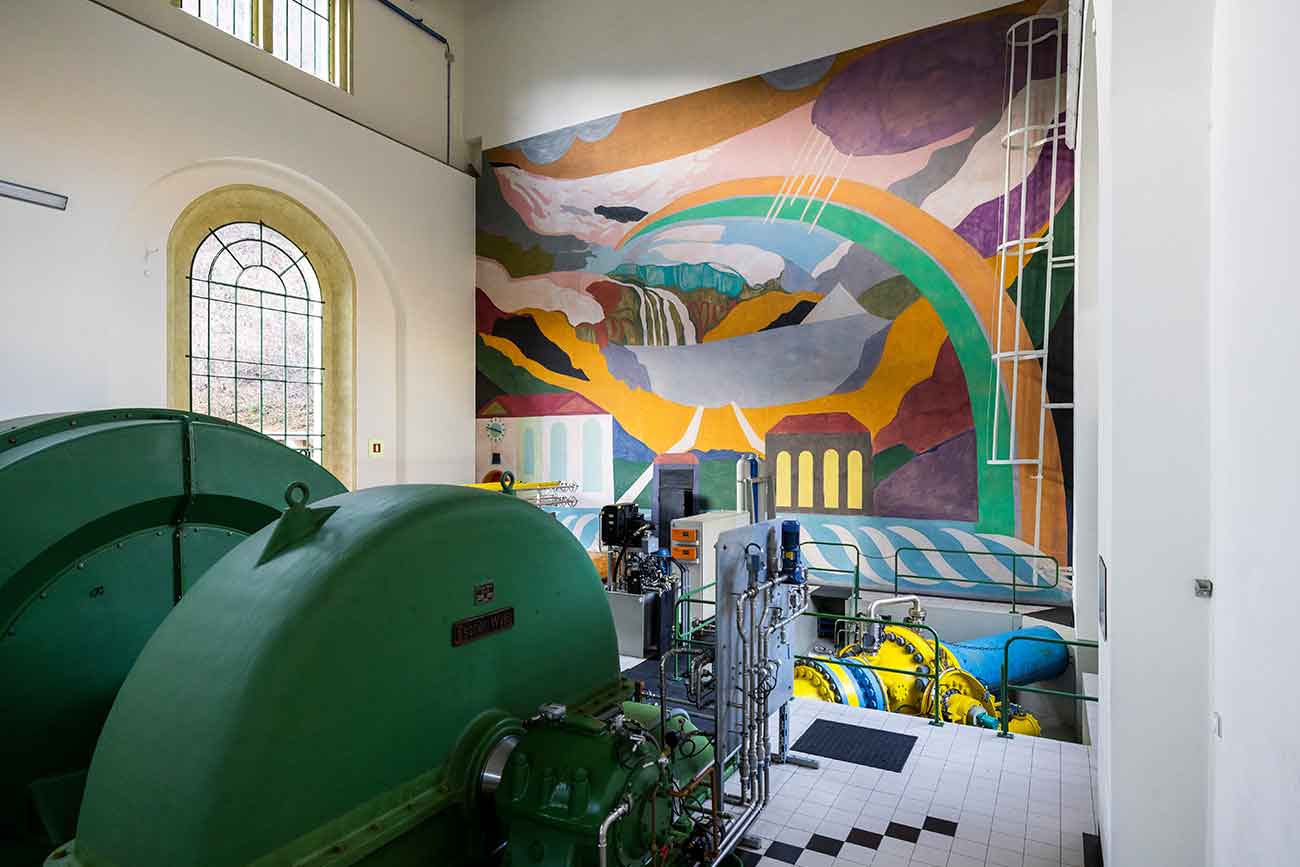

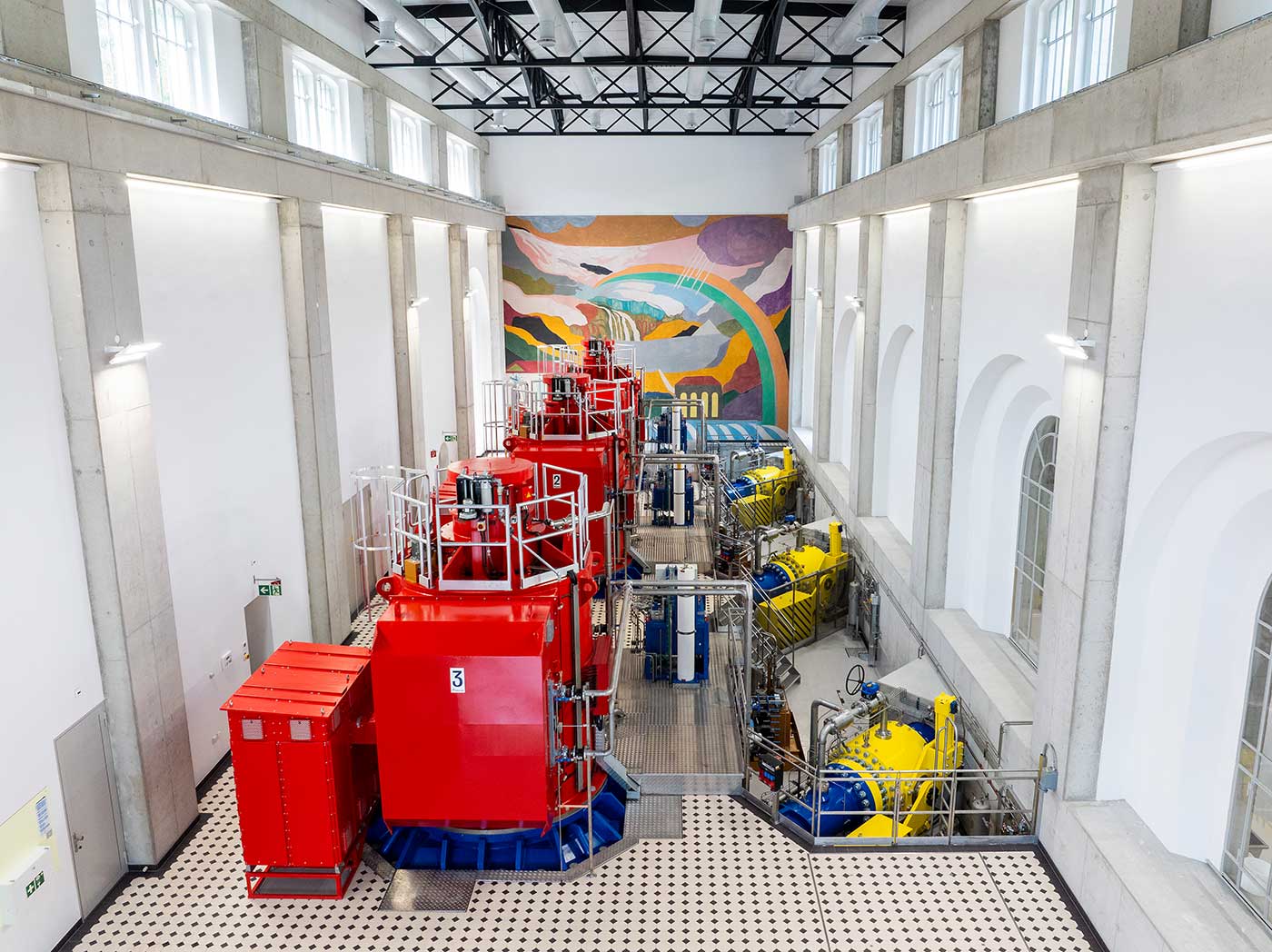

La sala macchine completamente rinnovata della centrale elettrica di Robbia
La sala macchine completamente rinnovata della centrale idroelettrica di Robbia nell'agosto 2024.

La modernizzazione continua

Ora che i lavori di rinnovo sono completati, Repower guarda già al futuro. Attualmente stiamo lavorando a ulteriori studi di ammodernamento e ottimizzazione per l’intera cascata di centrali elettriche in Valposchiavo. Il progetto riguarda sia i salti Lago Bianco-Palü-Cavalglia nell’Alta Valposchiavo sia il salto Lago di Poschiavo-Campocologno nella Bassa Valposchiavo. Anche in questo caso, l’obiettivo è quello di adattare la flessibilità, la disponibilità e la redditività degli impianti alle future esigenze del mercato – e di mantenere e garantire la produzione di energia elettrica rinnovabile delle centrali idroelettriche esistenti per la prossima generazione.

Rinnovo generale della centrale di Robbia (2020-2024)
